Zadanie nr 66b
Modernizacja75 szt. taboru typu 105N.
Pod zadanie: Modernizacja 30 szt. taboru typu 105N.
Wykonawca: Tramwaje Śląskie S.A. Zakład Usługowo Remontowy w Chorzowie
Wartość zadania: 26.10 mln zł.
Termin realizacji: 30.12.2014 r.

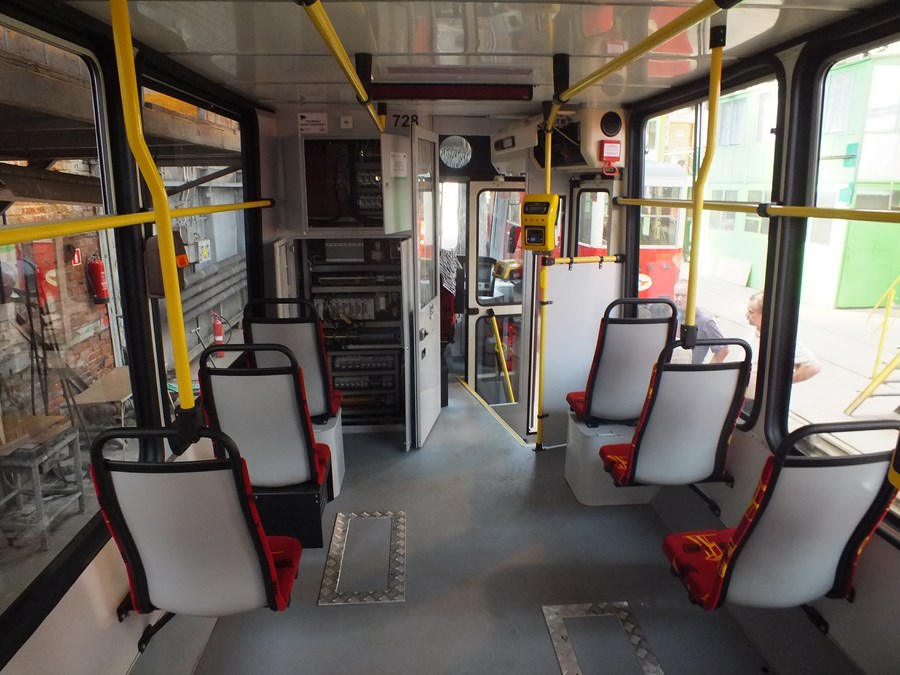

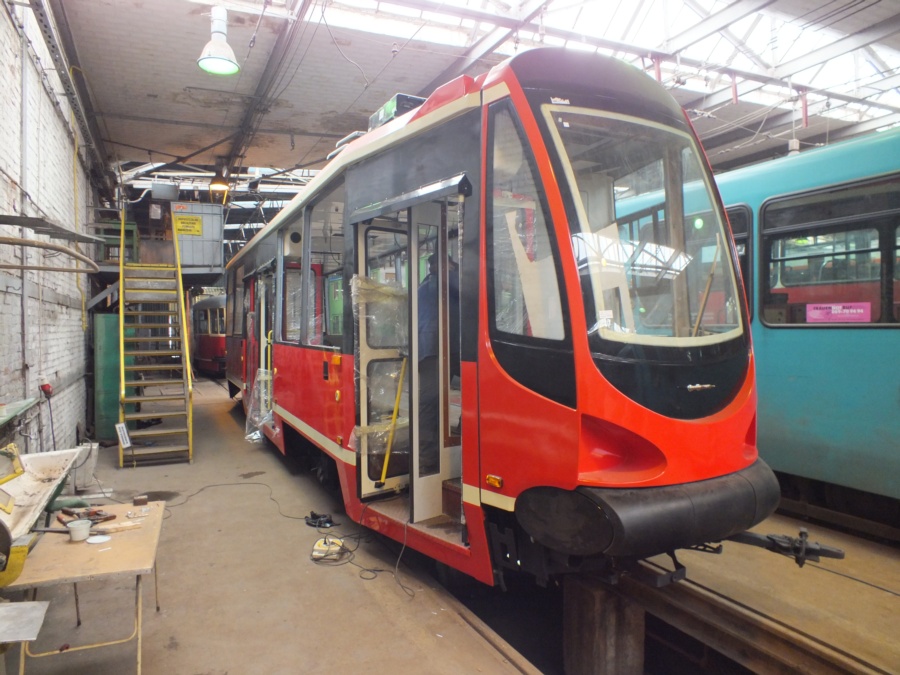

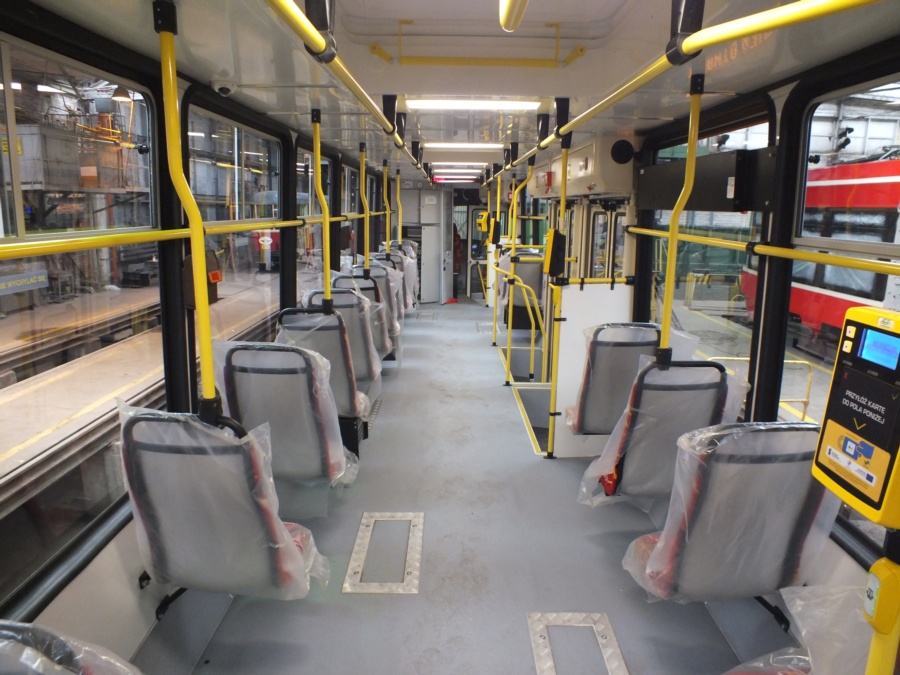

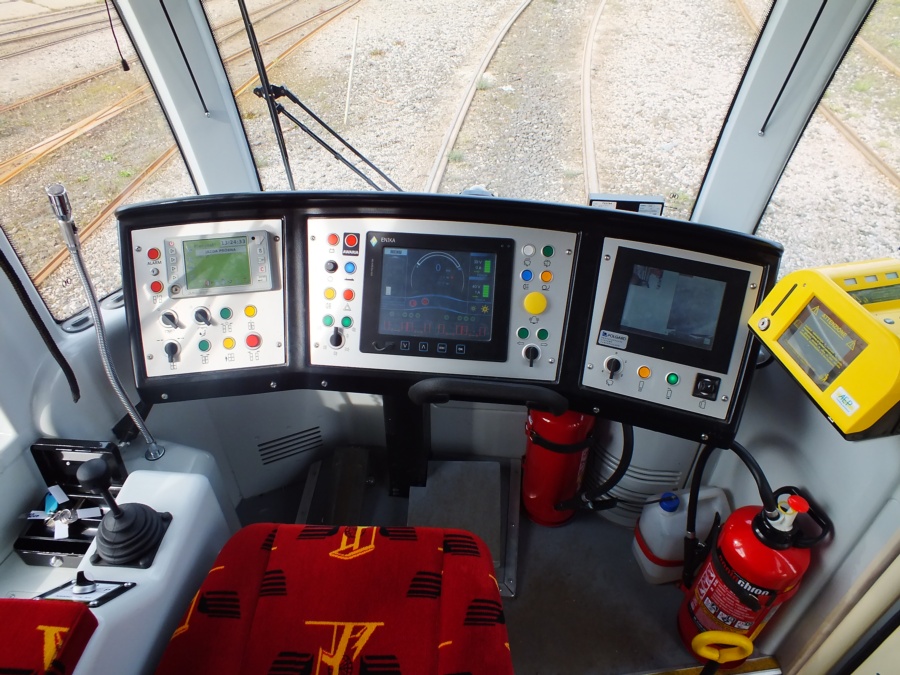

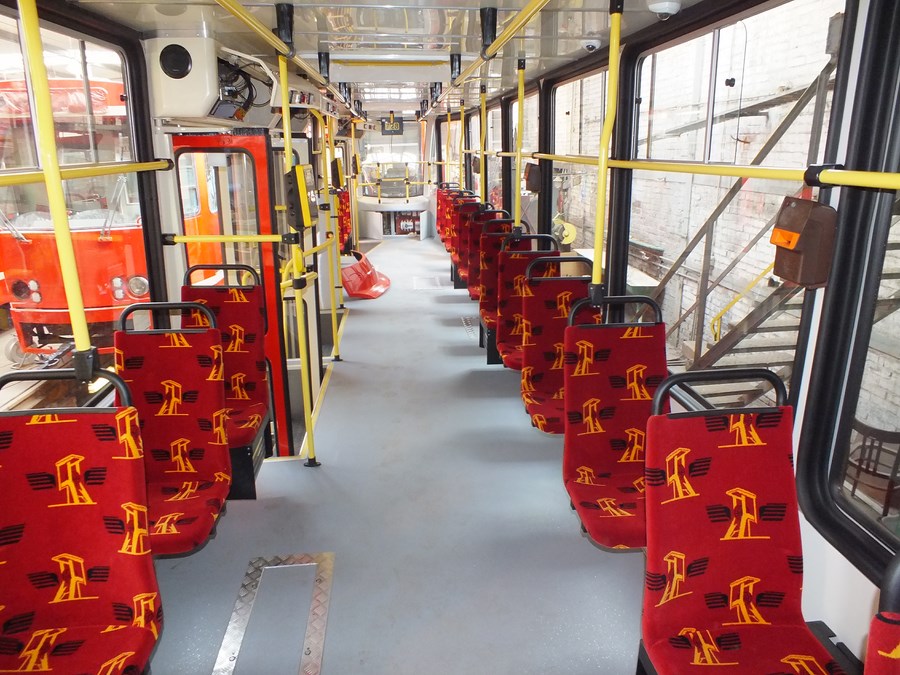

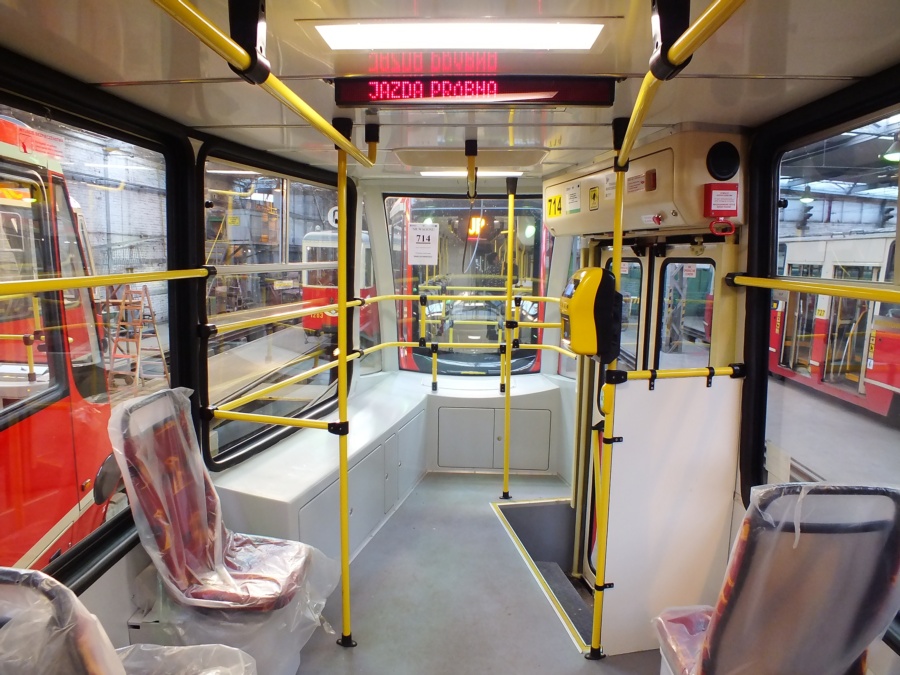

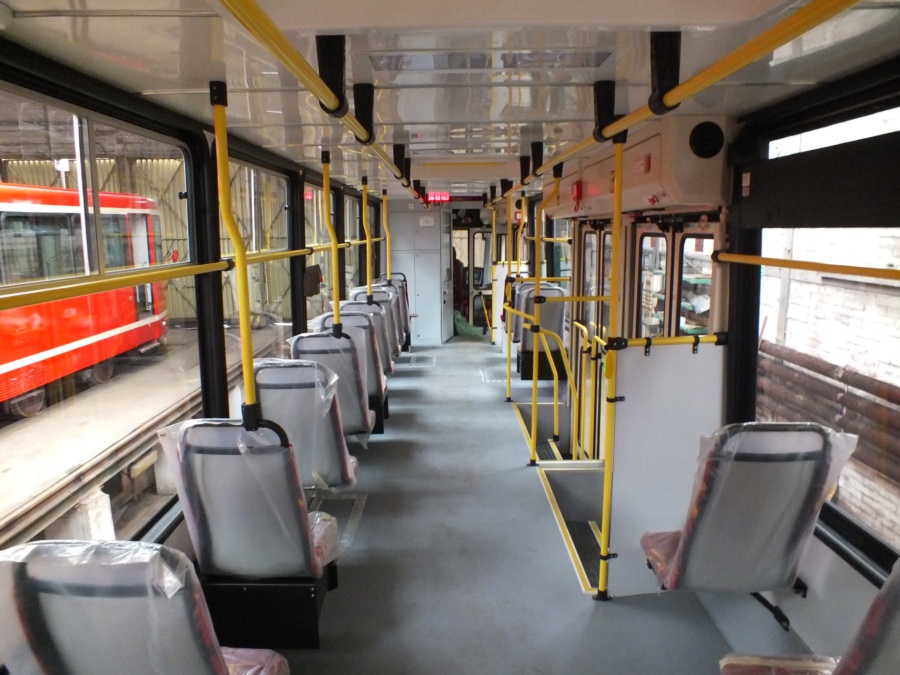

Zakres prac: modernizacja 30 szt. wagonów typu 105N z zastosowaniem: asynchronicznego napędu prądu przemiennego z falownikami, przetwornicy statycznej, przekształtnika o podwyższonej mocy, układu drzwiowego z systemem zabezpieczenia pasażera przed przychwyceniem, piasecznic, nagrzewnic nawiewnych, systemu informacji pasażerskiej oraz monitoringu.

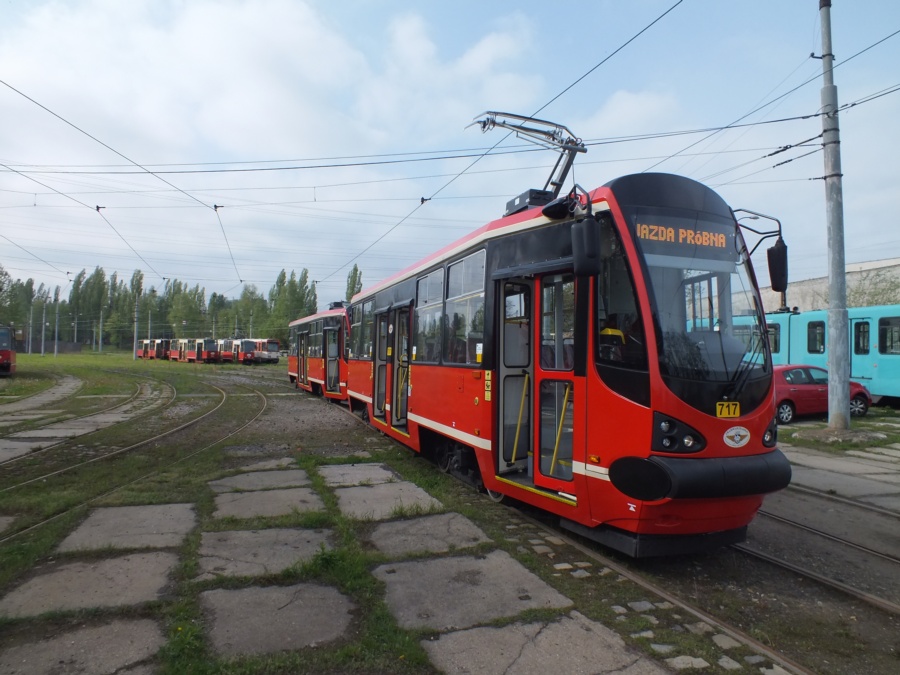

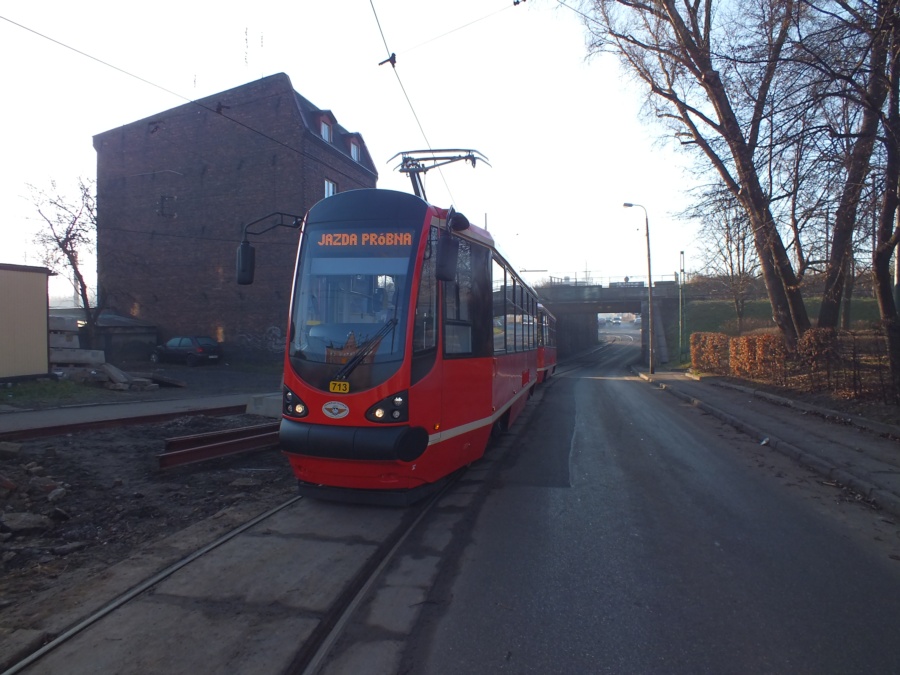

Raporty z realizacji |
Raport nr 14 z dnia 10.12.2014r.

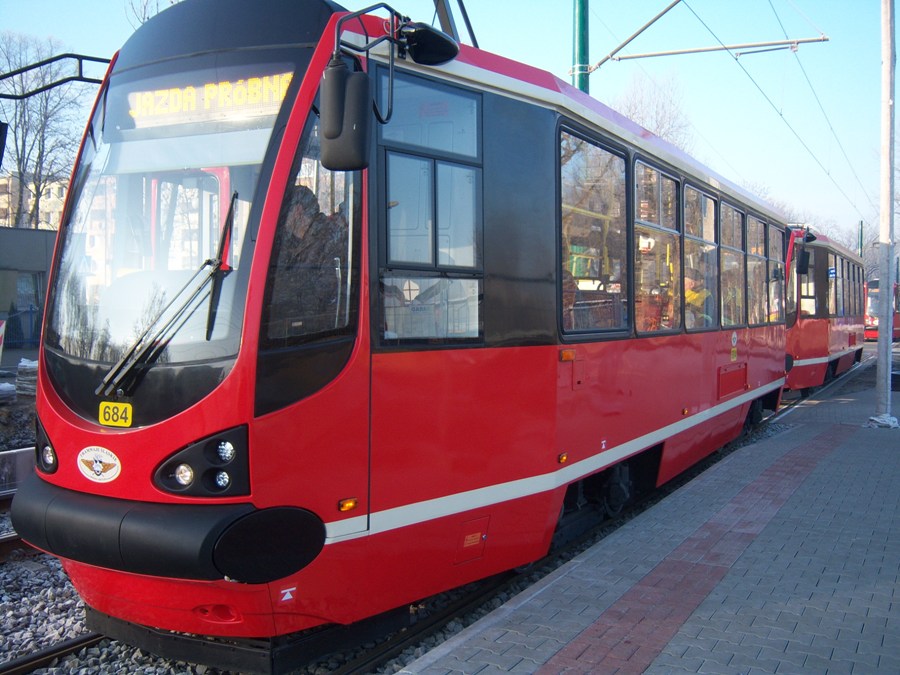

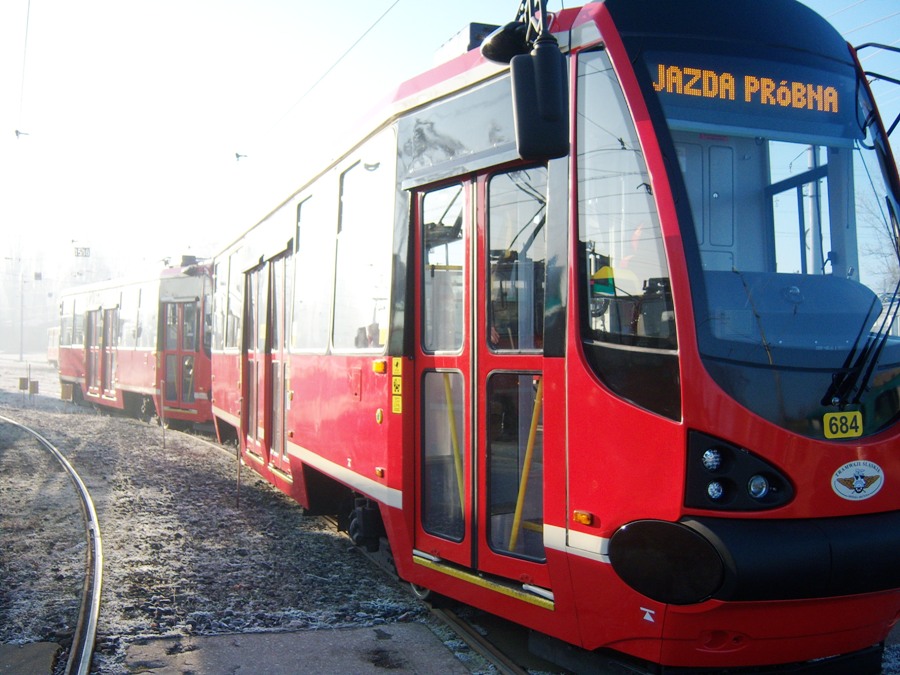

Zakończyła się modernizacja wagonów 684 – 715.
Raport nr 13 z dnia 12.09.2014r.

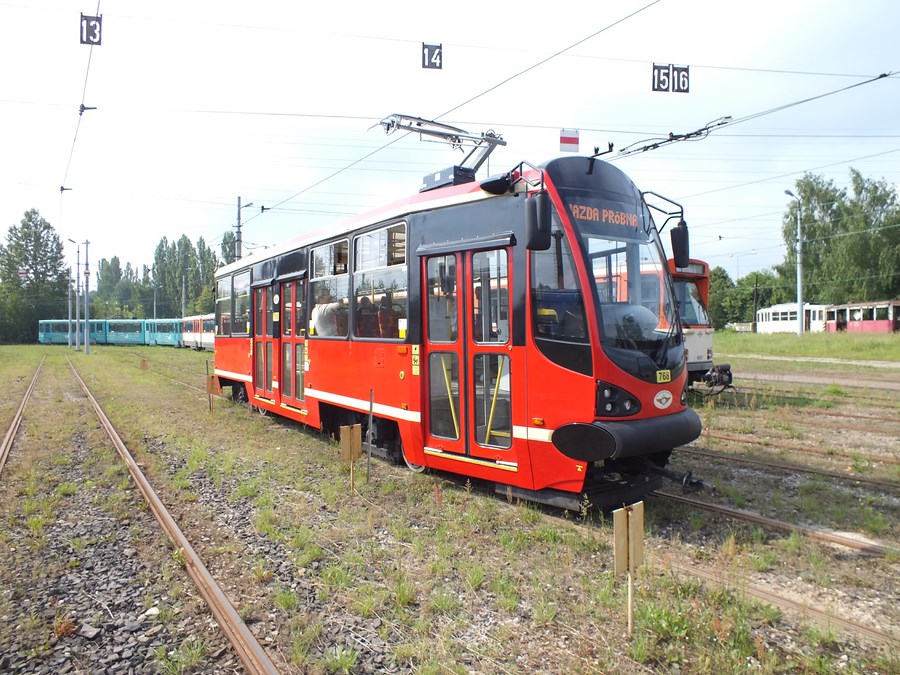

Zakończyła się modernizacja wagonów 751 – 752.
Raport nr 12 z dnia 05.06.2014r.
Trwają prace związane z modernizacją kolejnych wagonów typu 105Na.
Raport nr 11 z dnia 25.04.2014r.
Odebraliśmy kolejny zestaw wagonów o numerach 717 i 721, które zostały przekazane do Rejonu nr 3 w Bytomiu.
Raport nr 10 z dnia 30.12.2013r.

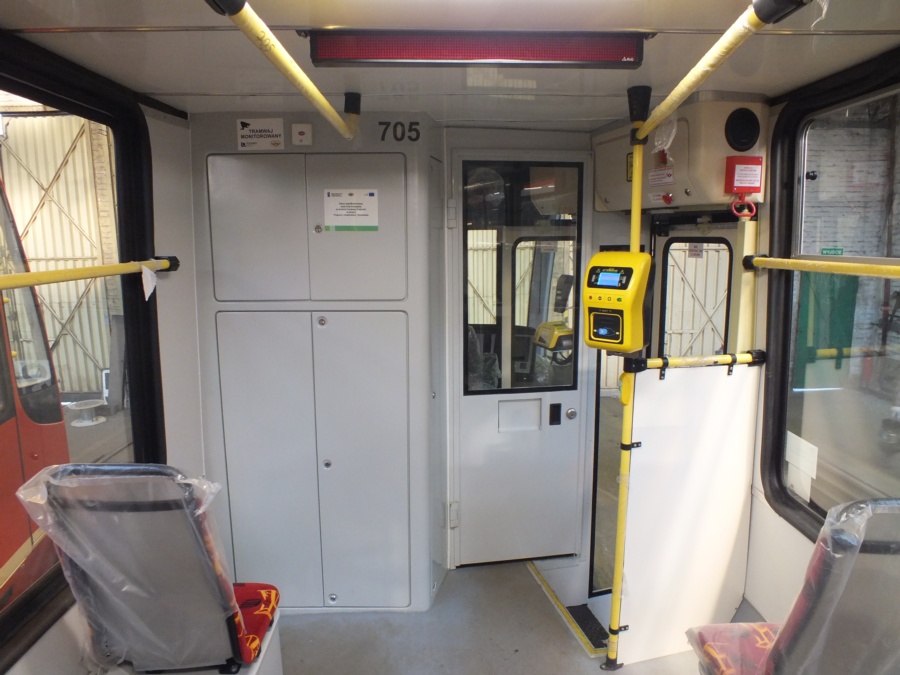

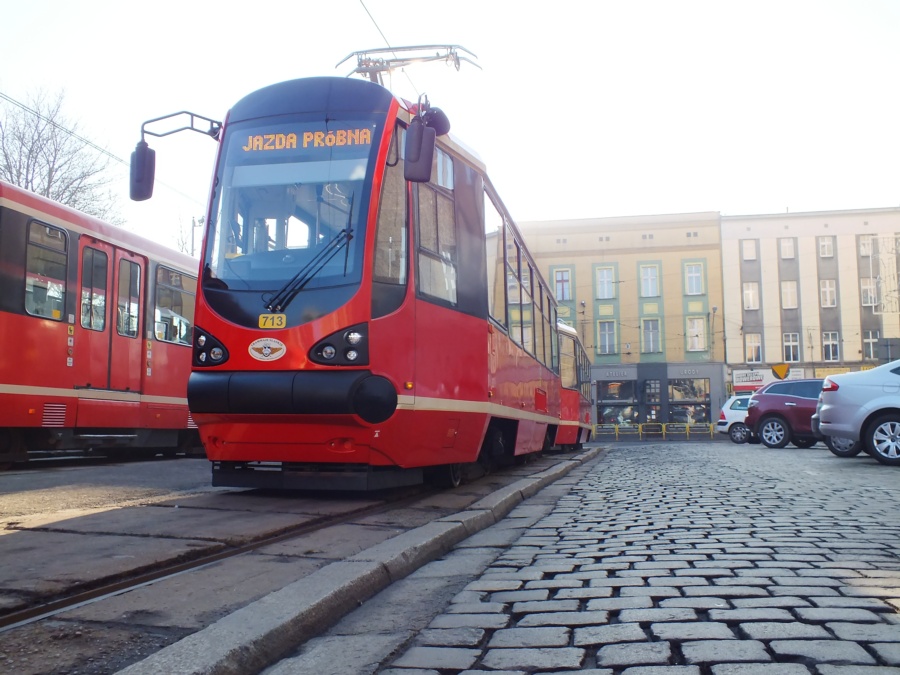

Zakład Usługowo Remontowy przekazał 3 kolejne zmodernizowane wagony o numerach 713 + 714 oraz 705, wszystkie zostały przekazane do Rejonu nr 3 w Bytomiu.
Raport nr 9 z dnia 09.10.2013r.

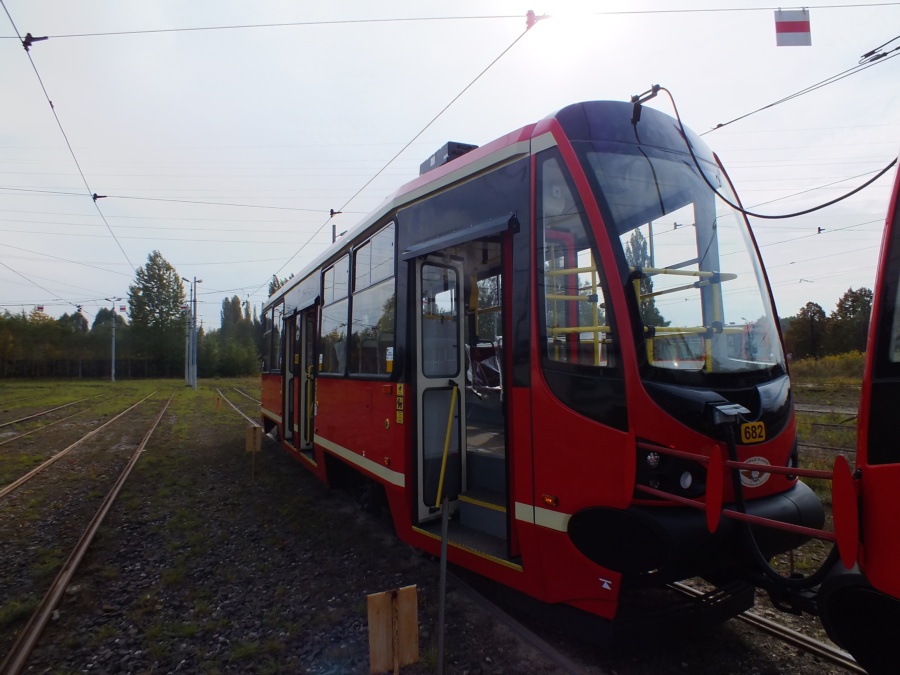

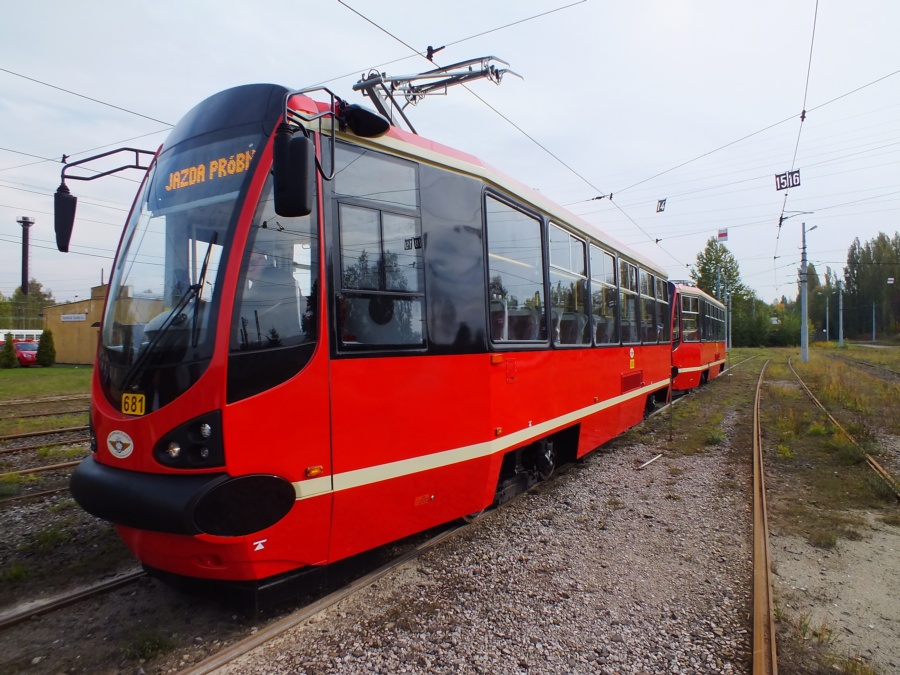

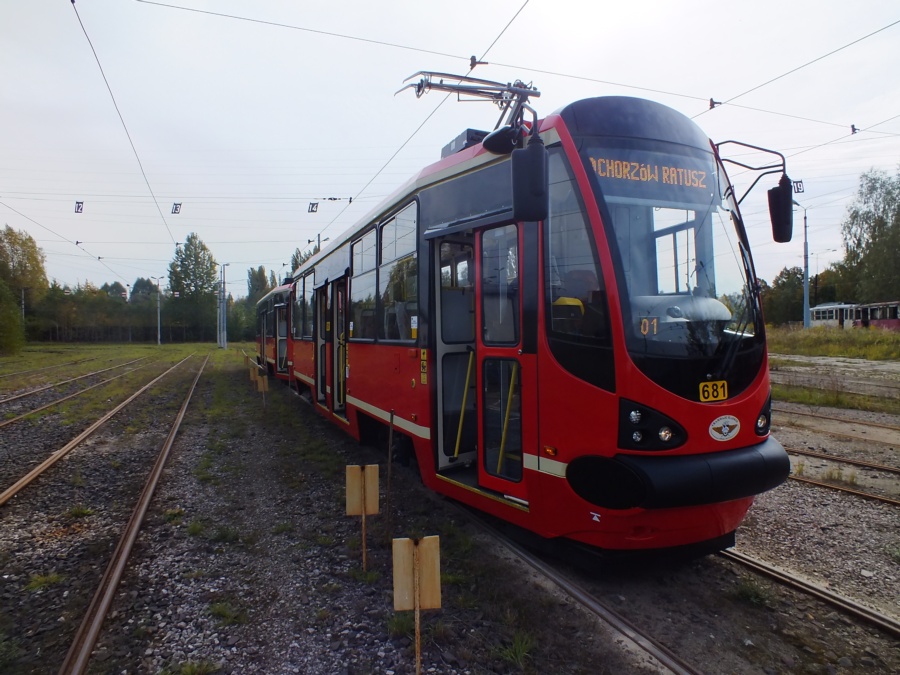

Odebraliśmy kolejny zestaw wagonów o numerach 681 i 682, które zostały przekazane do Rejonu nr 3 w Bytomiu.
Raport nr 8 z dnia 04.10.2013r.

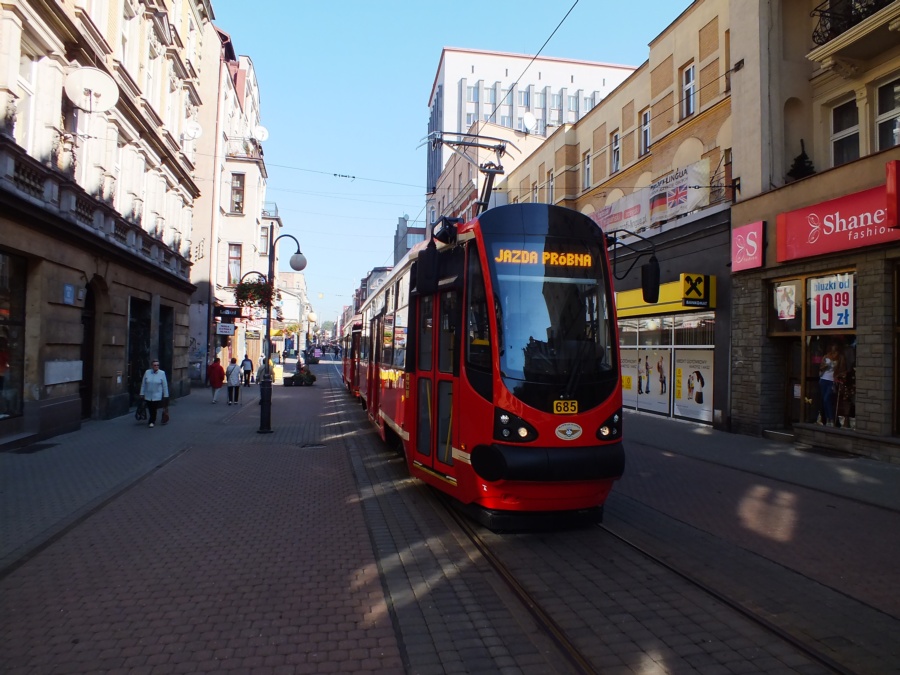

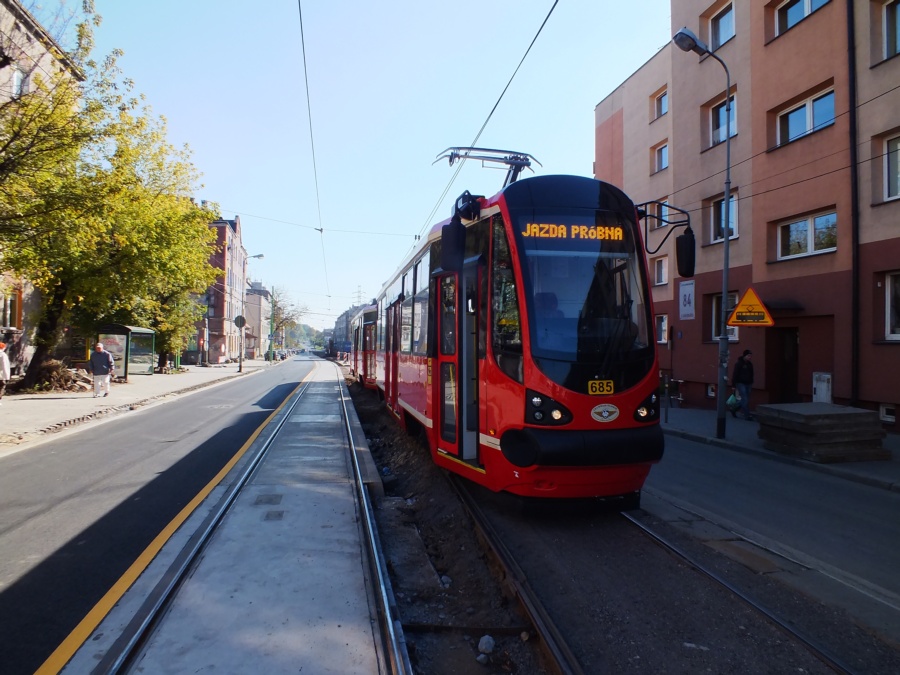

Rejon nr 4 w Gliwicach otrzymał zmodernizowany zestaw wagonów 685 i 686.
Raport nr 7 z dnia 18.07.2013r.

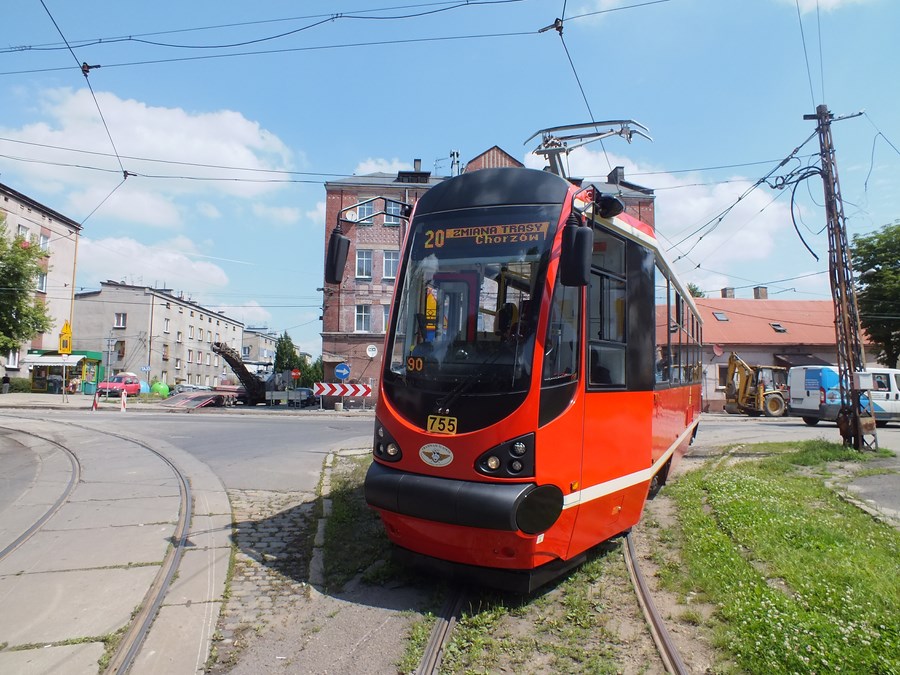

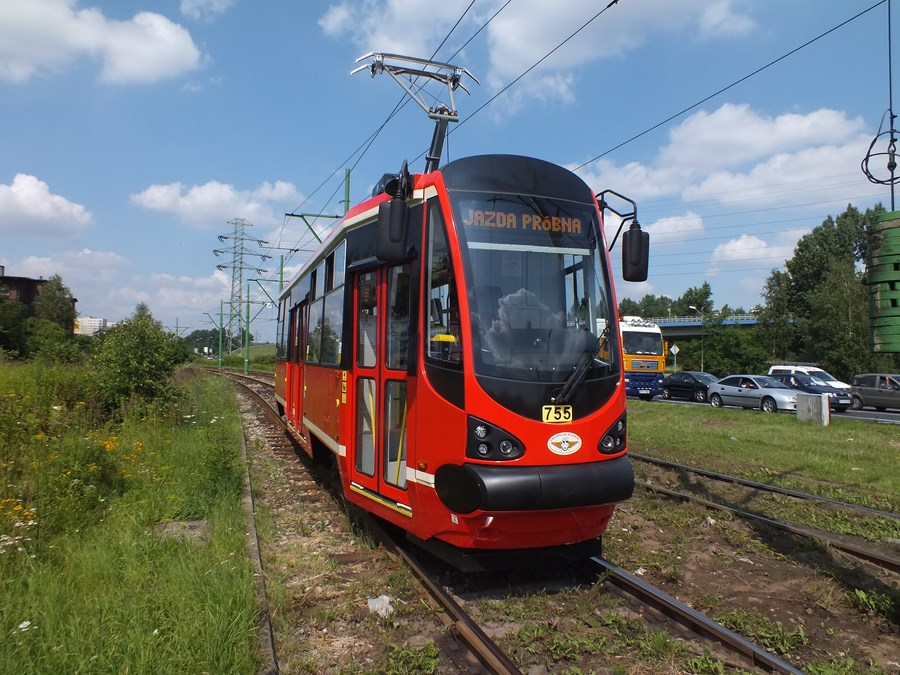

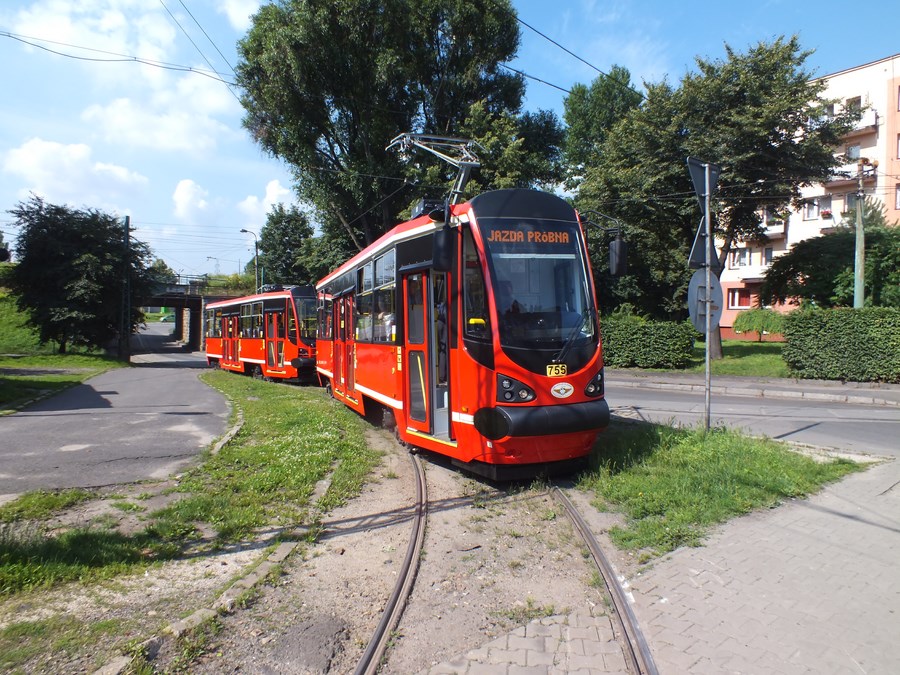

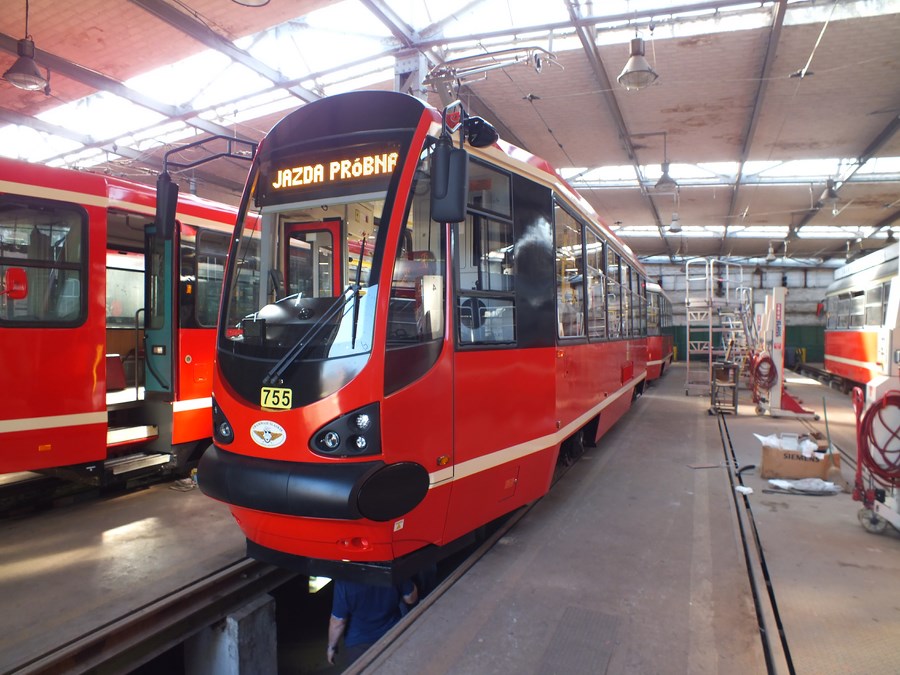

Odebraliśmy kolejne zmodernizowane wagony. Zestaw o numerach 755 i 756 został przekazany do Rejonu nr 2 w Katowicach.
Raport nr 7 z dnia 05.07.2013r.

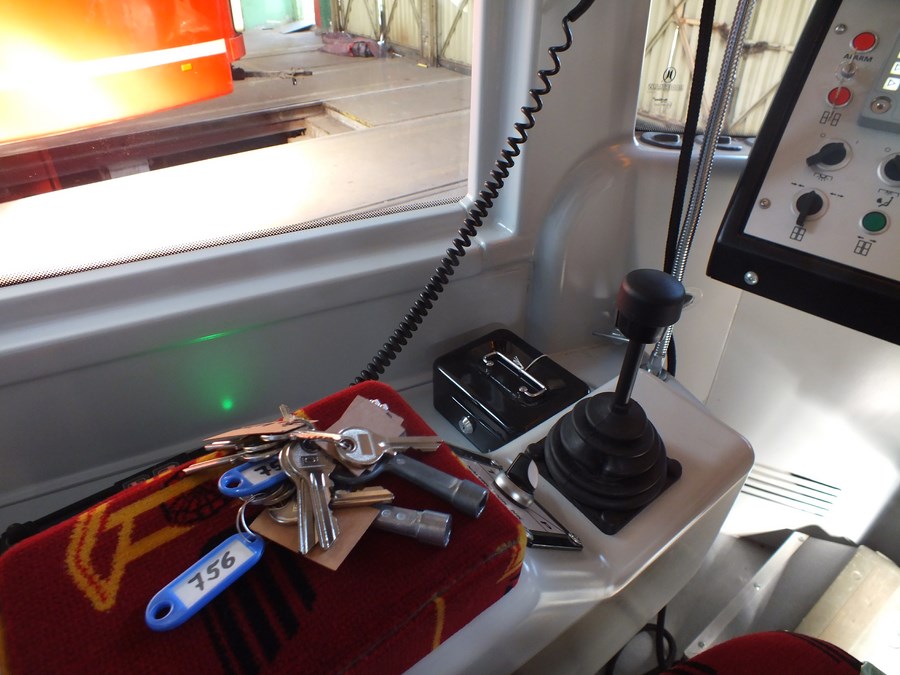

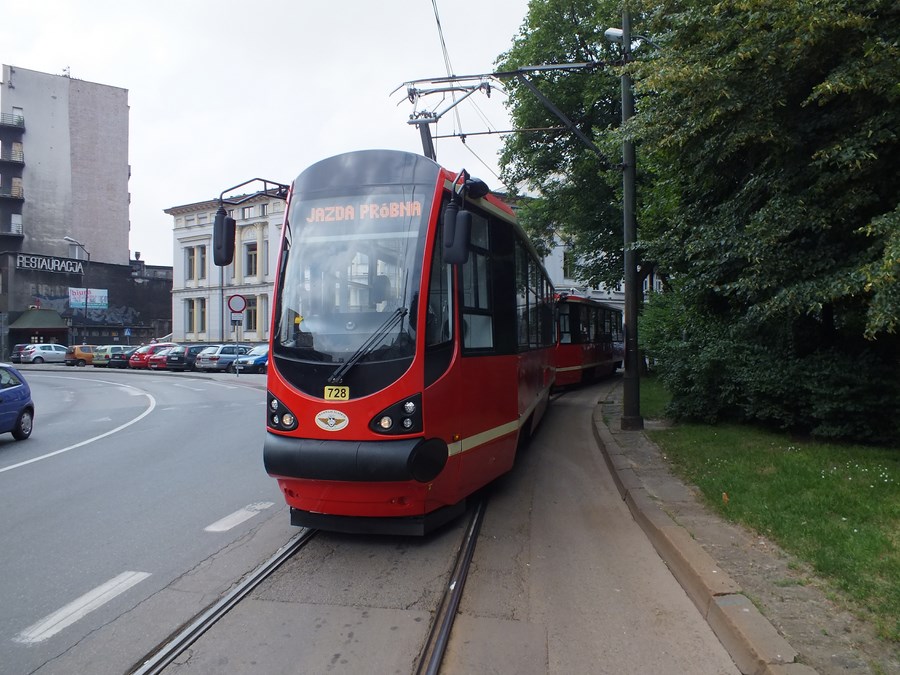

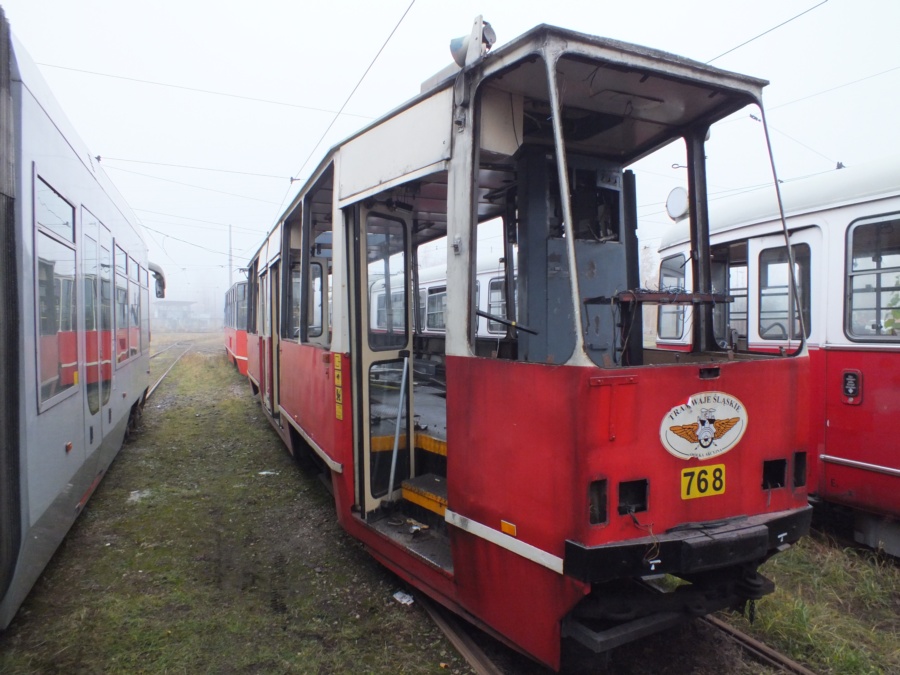

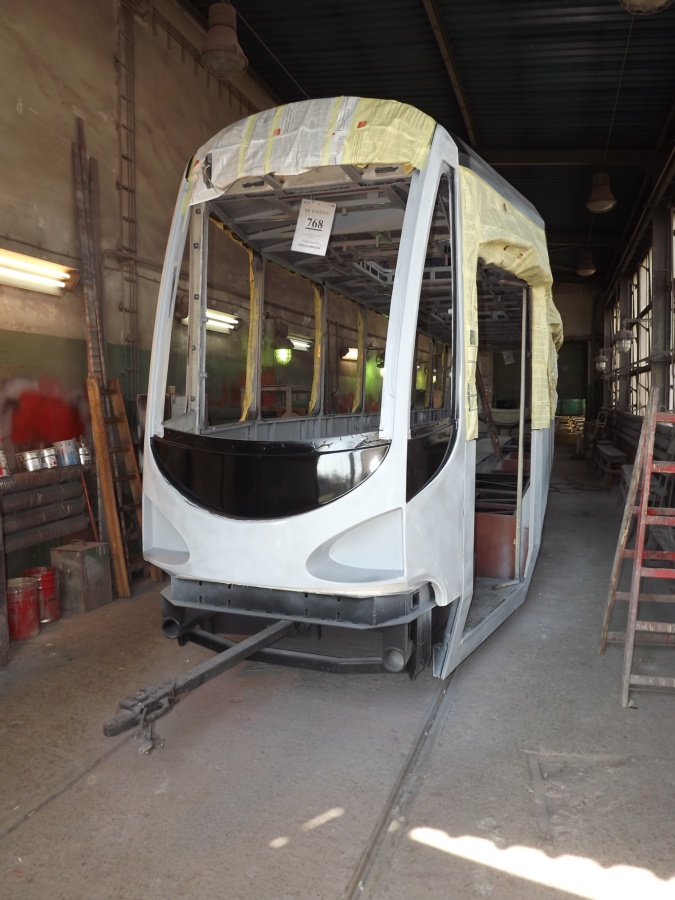

Zmodernizowane wagony o numerach 728 i 768 zostały odebrane i przekazane do Rejonu nr 1 w Będzinie.
Raport nr 6 z dnia 03.04.2013r.

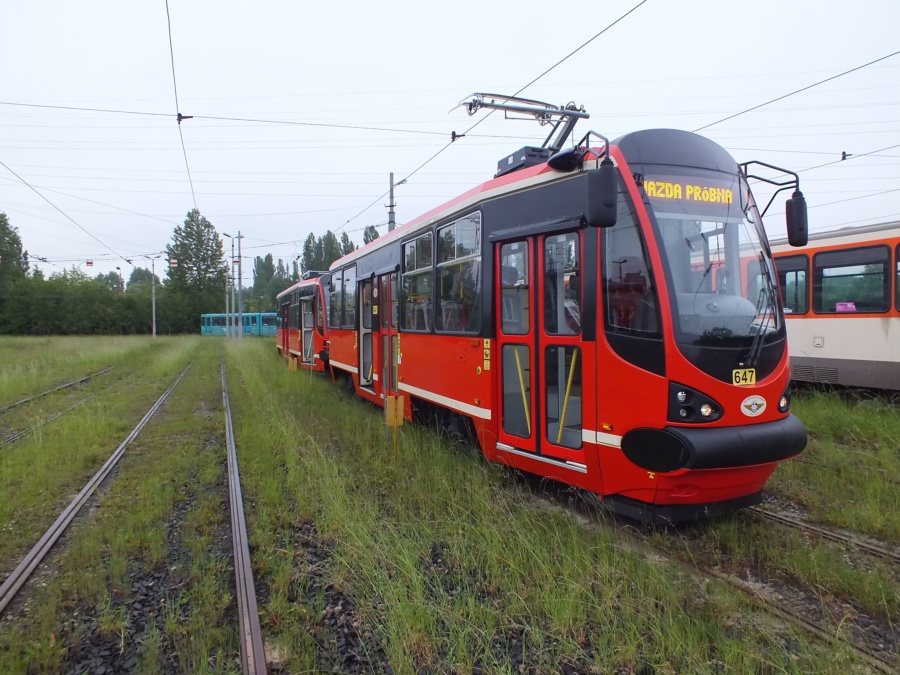

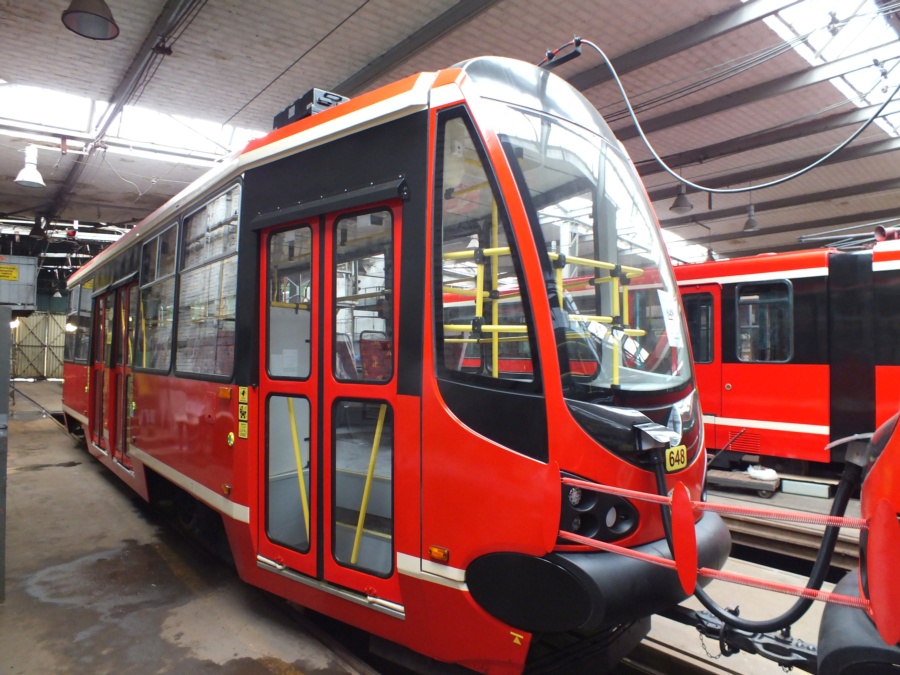

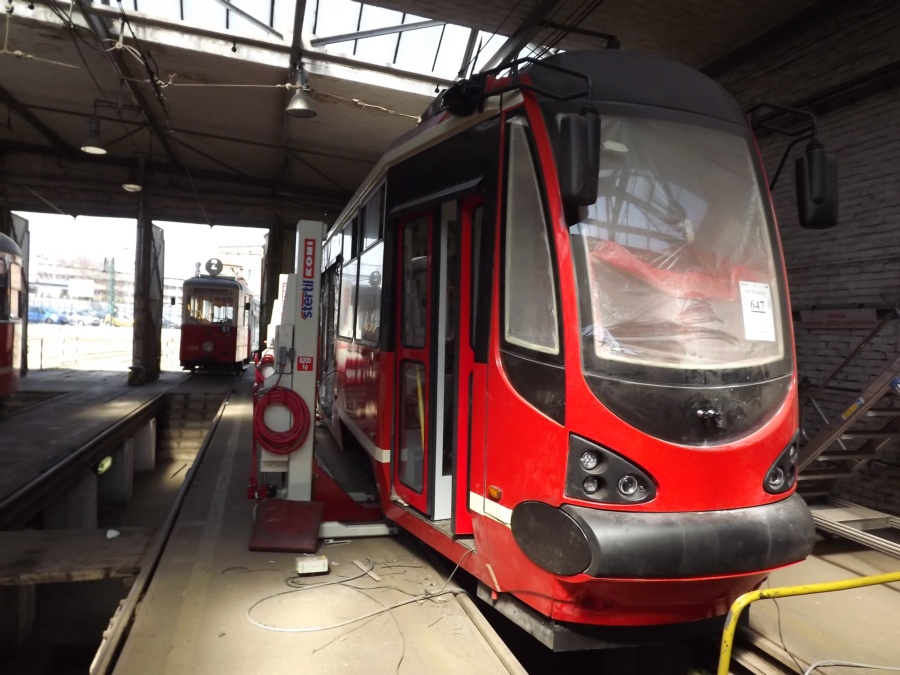

Odebraliśmy kolejne wagony o numerach 647 i 648. Zmodernizowane wagony trafiły do macierzystej zajezdni (Rejon nr 3 w Bytomiu).
Raport nr 5 z dnia 08.05.2013r.

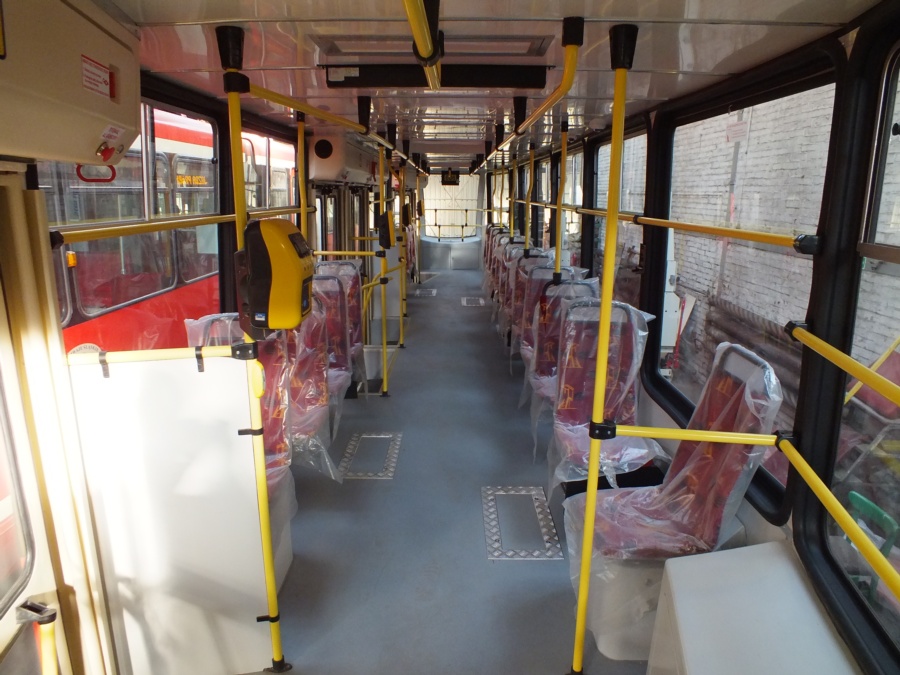

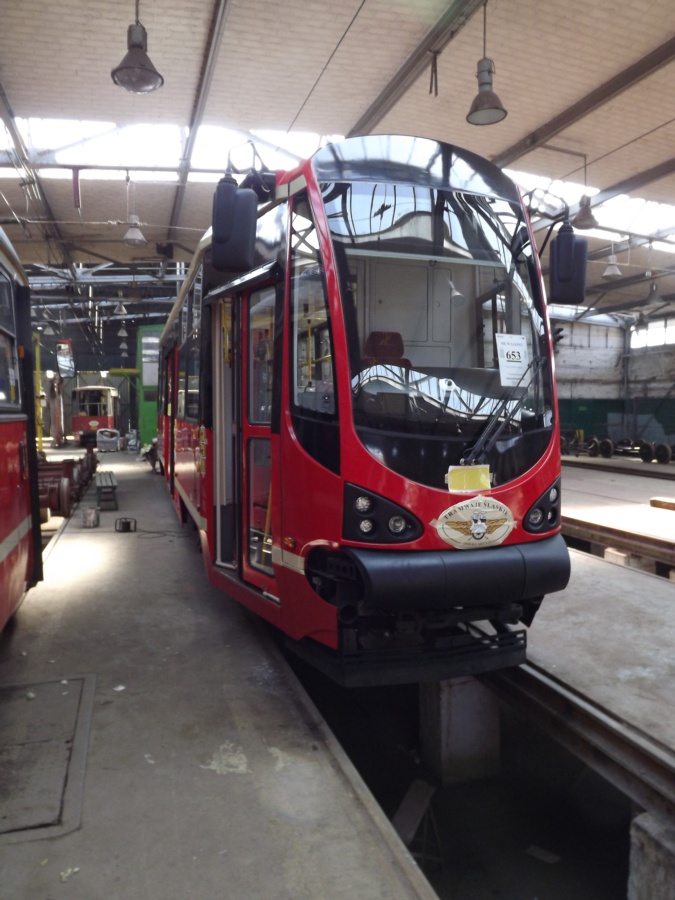

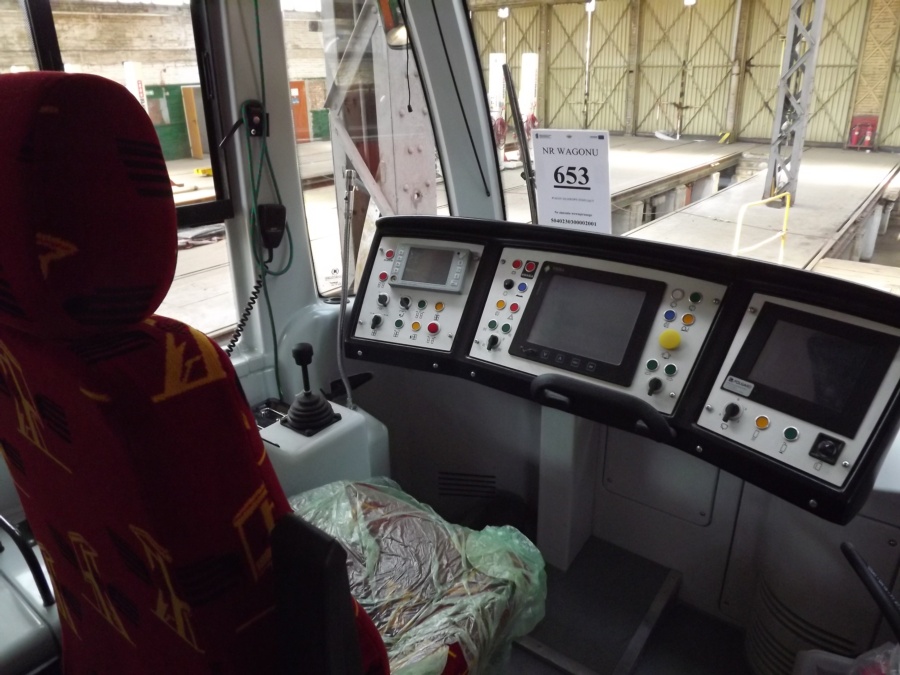

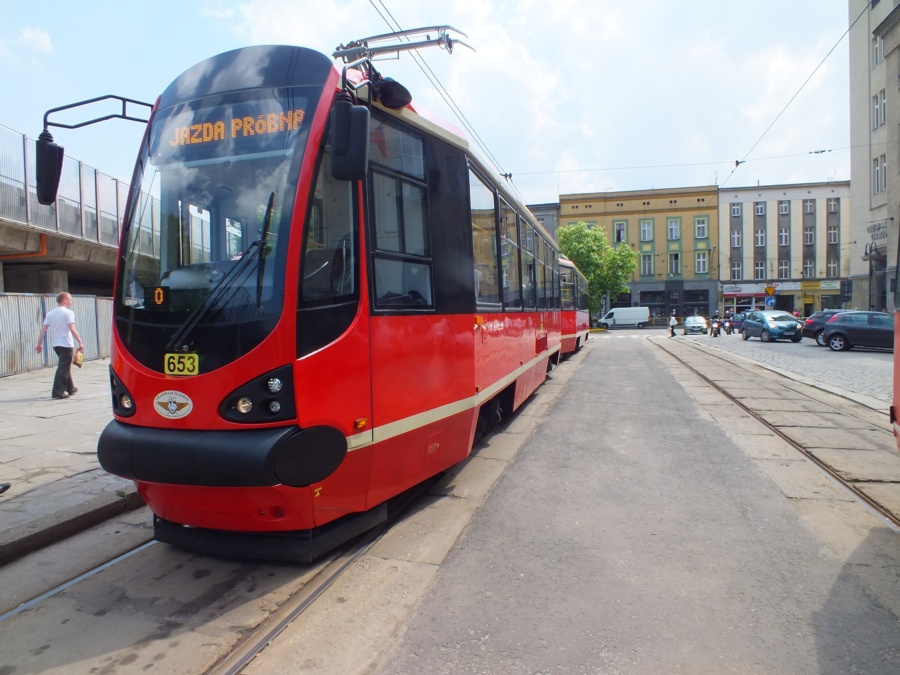

Pierwszy zmodernizowany skład przez Zakład Usługowo Remontowy przeszedł odbiór. Jest to pierwszy zmodernizowany skład z doczepą czynną (drugi wagon nie posiada kabiny motorniczego), wagony 653 i 654 trafią do Rejonu 4 w Gliwicach.
Raport nr 4 z dnia 17.04.2013r.

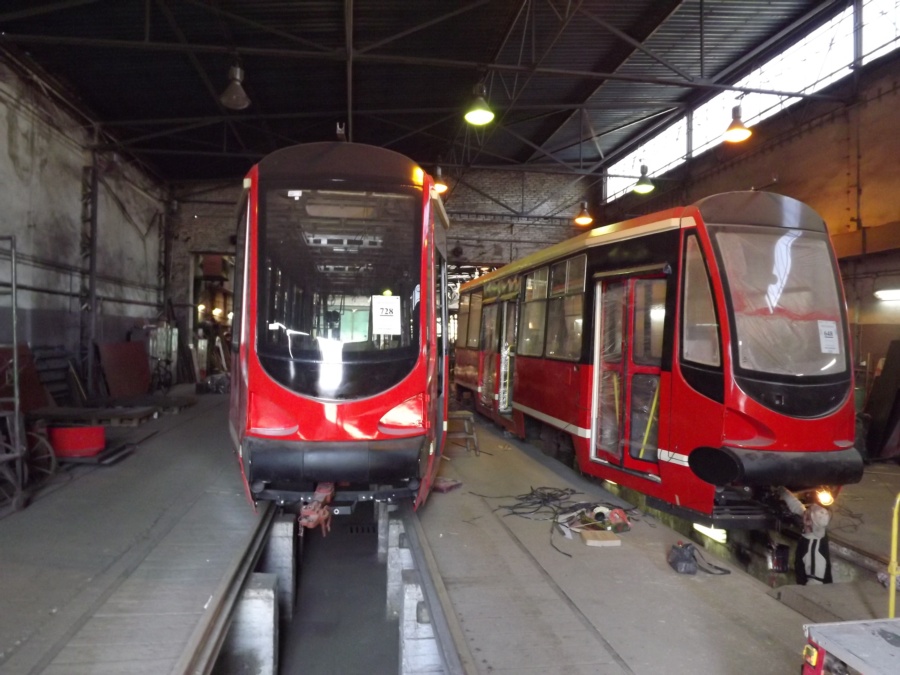

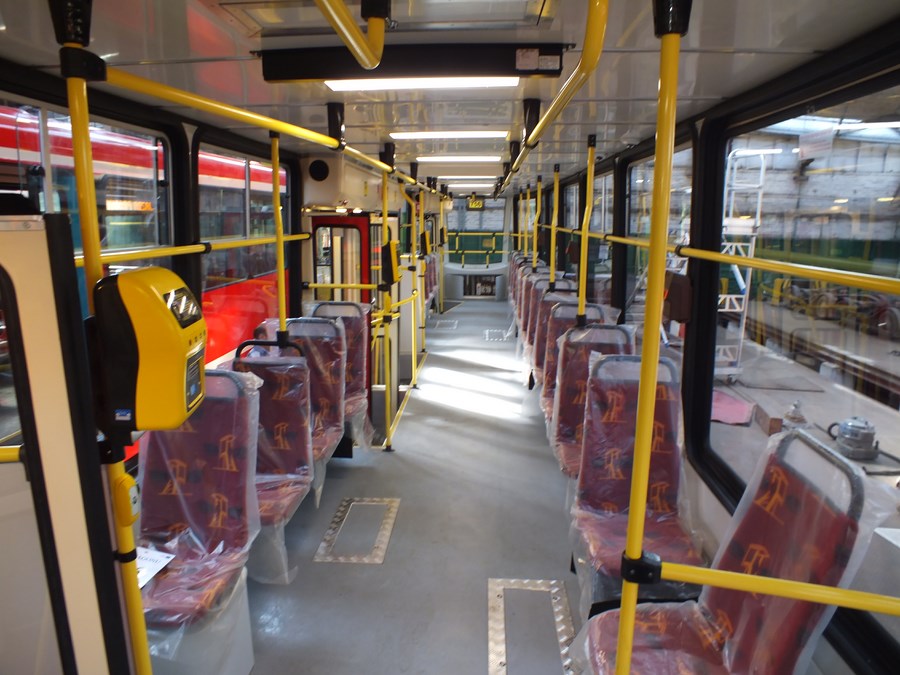

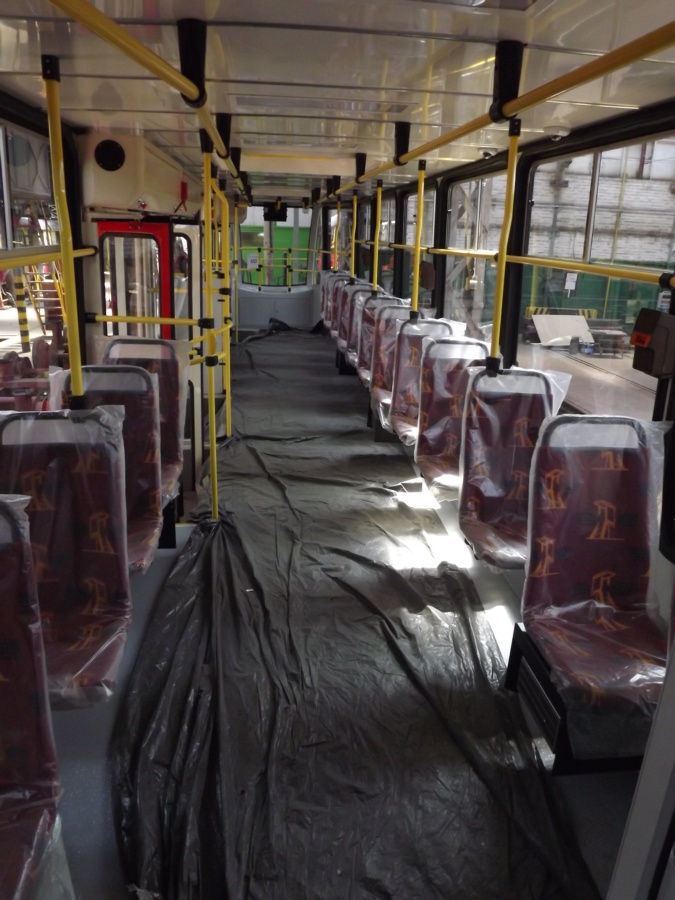

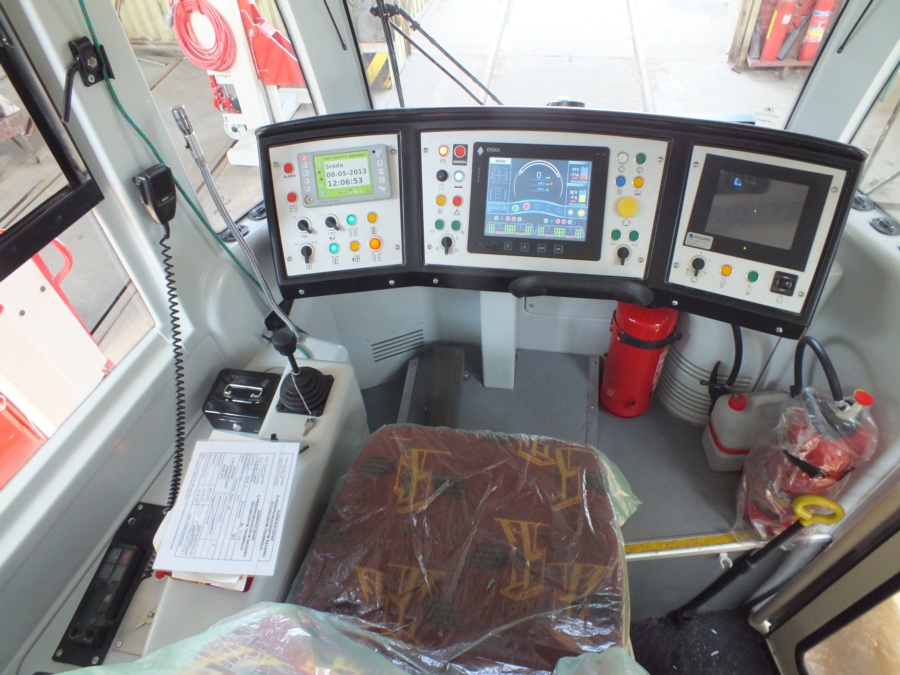

Do Zakładu Usługowo Remontowego w Chorzowie przekazaliśmy łącznie 10 wagonów do modernizacji: 755 i 756 z Rejonu nr 1, 728 i 768 z Rejonu nr 2, 647, 648, 681 i 682 z Rejonu nr 3, 653 i 654 z Rejonu nr 4. Pierwsze wagony są już na ukończeniu prac modernizacyjnych, ostatnie są na etapie rozbiórki pudła.
|
|
|
Raport nr 3 z dnia 19.02.2013r.

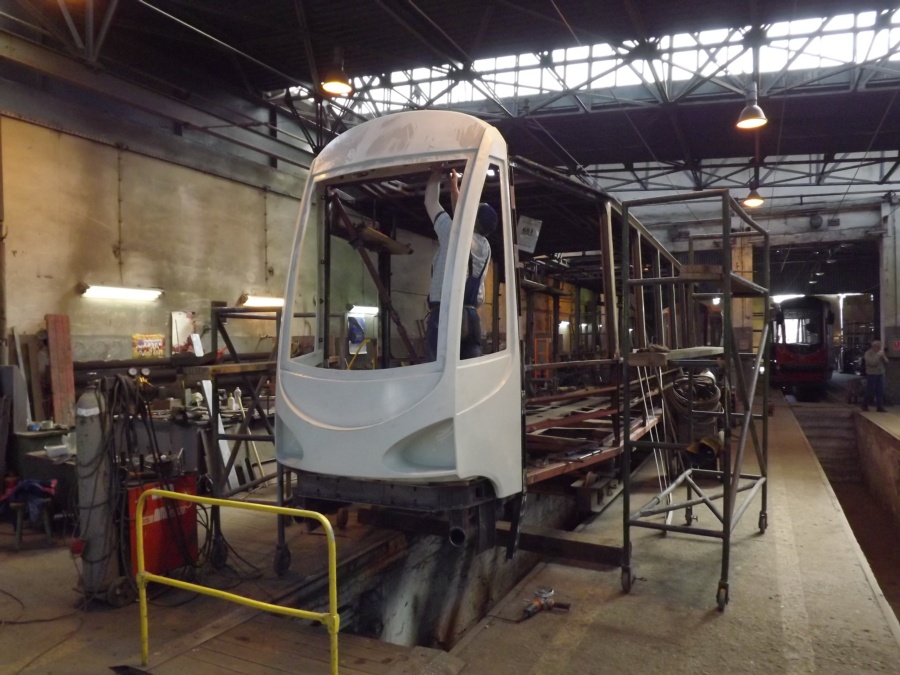

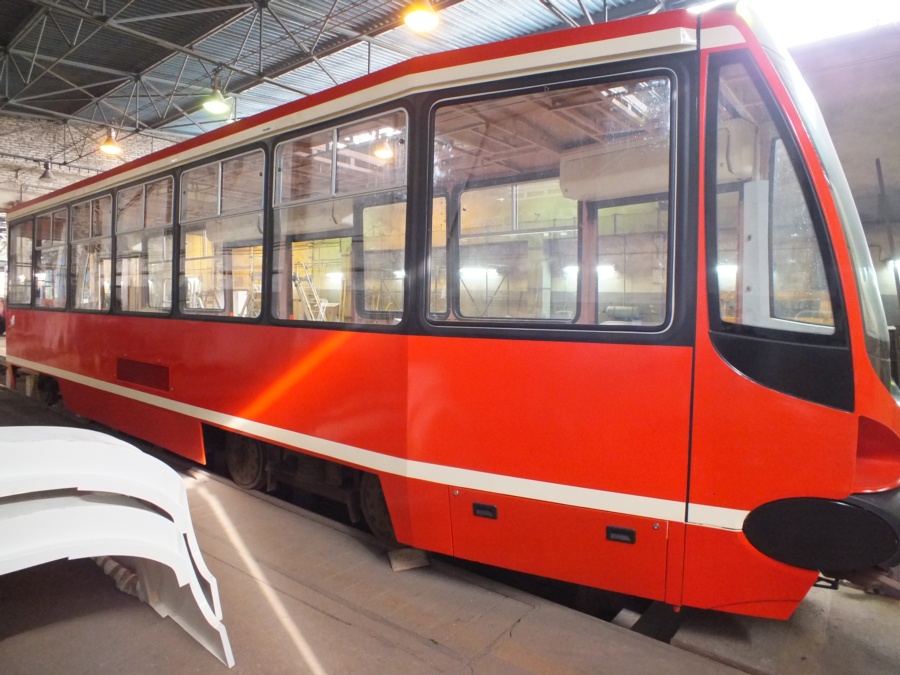

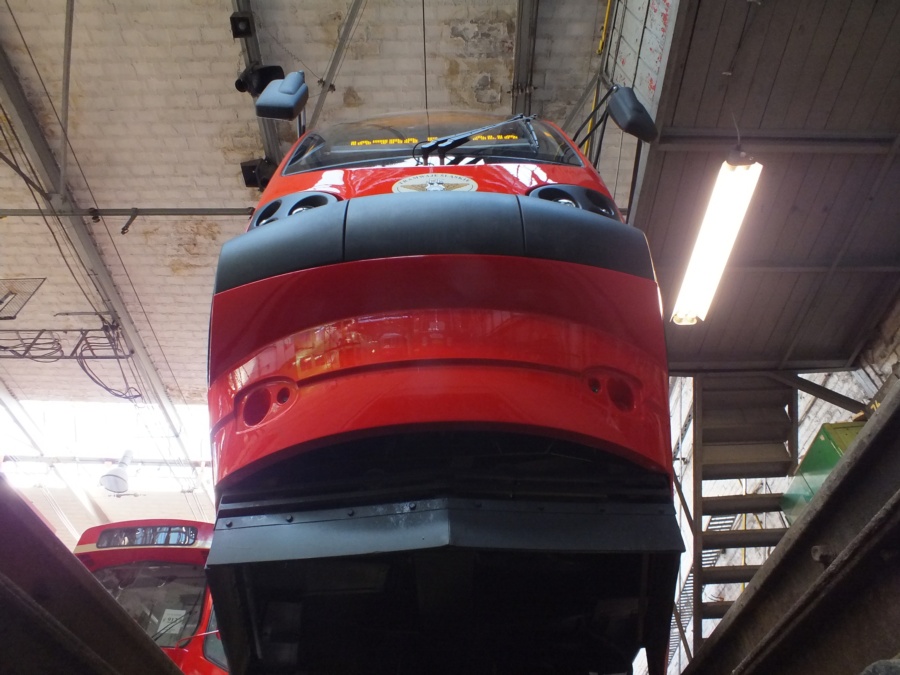

Ze względu na rozstrzyganie postępowań przetargowych na usługi i dostawy części i podzespołów do modernizowanych wagonów, proces modernizacji pierwszych wagonów jest znacznie dłuższy niż w przypadku zewnętrznego Wykonawcy. Pomimo wynikłych problemów, prace posuwają się do przodu. Pierwsze wagony wyjechały z lakierni, a kolejne są przygotowywane do malowania. Obecnie trwają intensywne prace przy montażu wyposażenia elektrycznego wagonów.
Raport nr 2 z dnia 27.11.2012r.

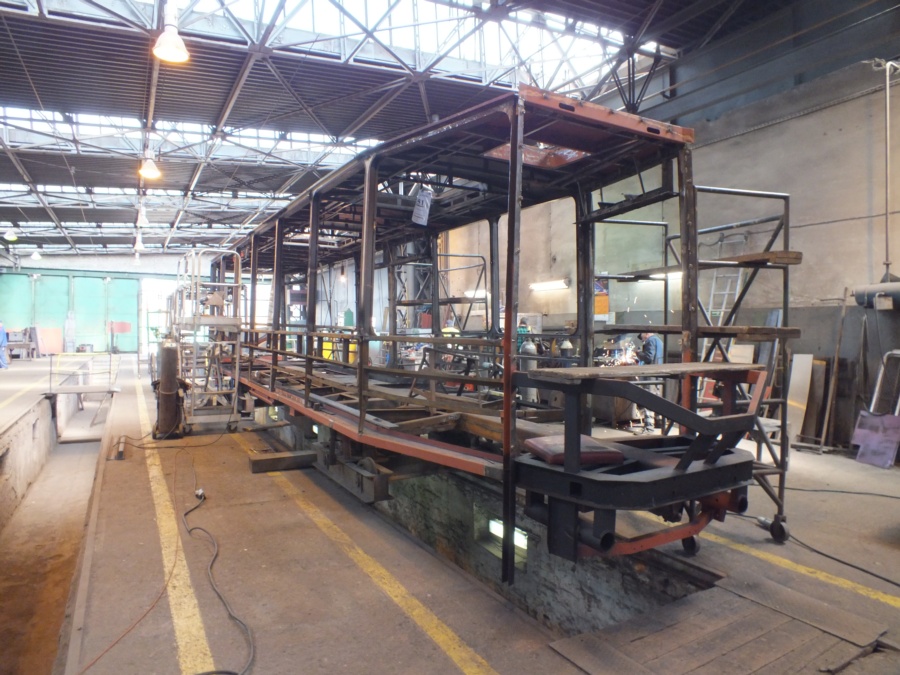

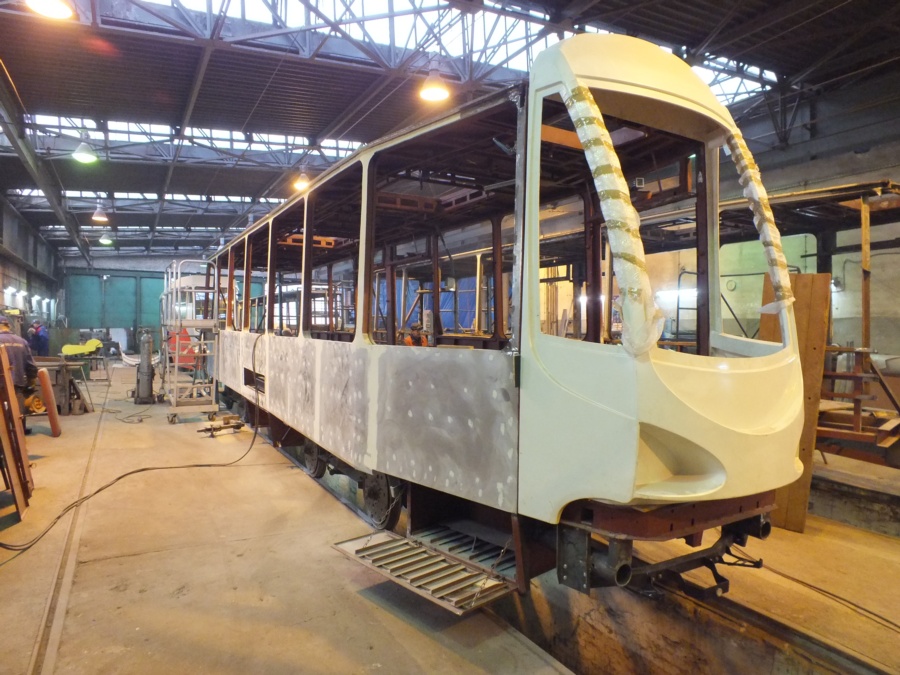

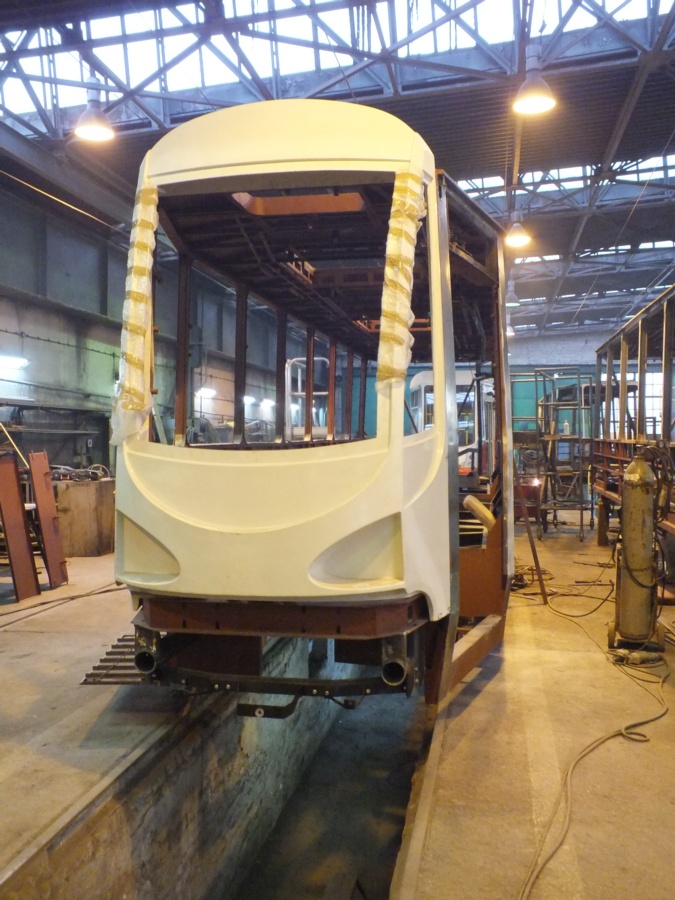

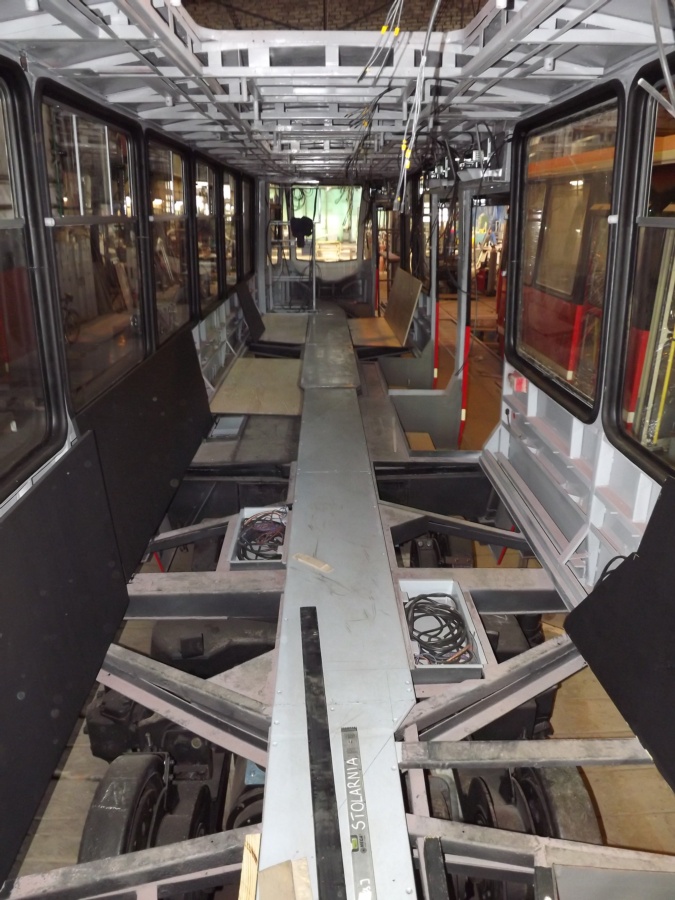

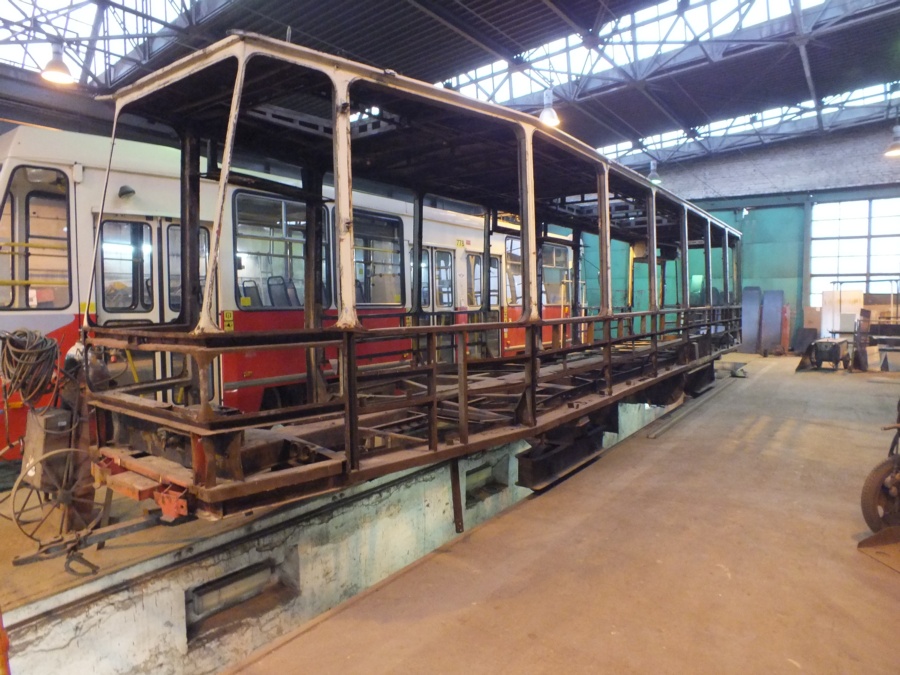

Zakończono naprawę konstrukcji wagonów oraz rozpoczęto montaż poszycia.
Raport nr 1 z dnia 16.11.2012r.

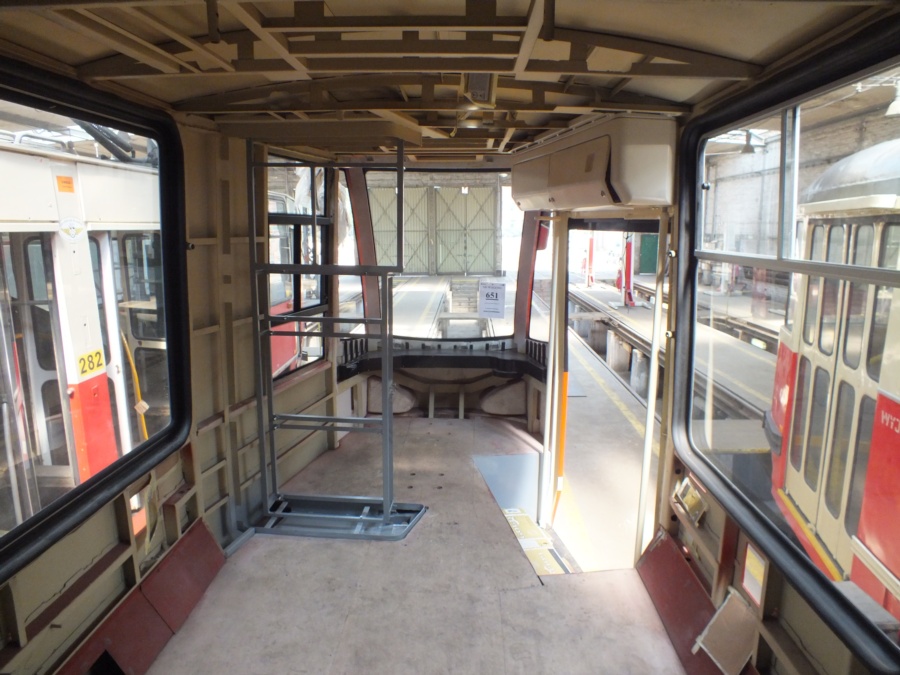

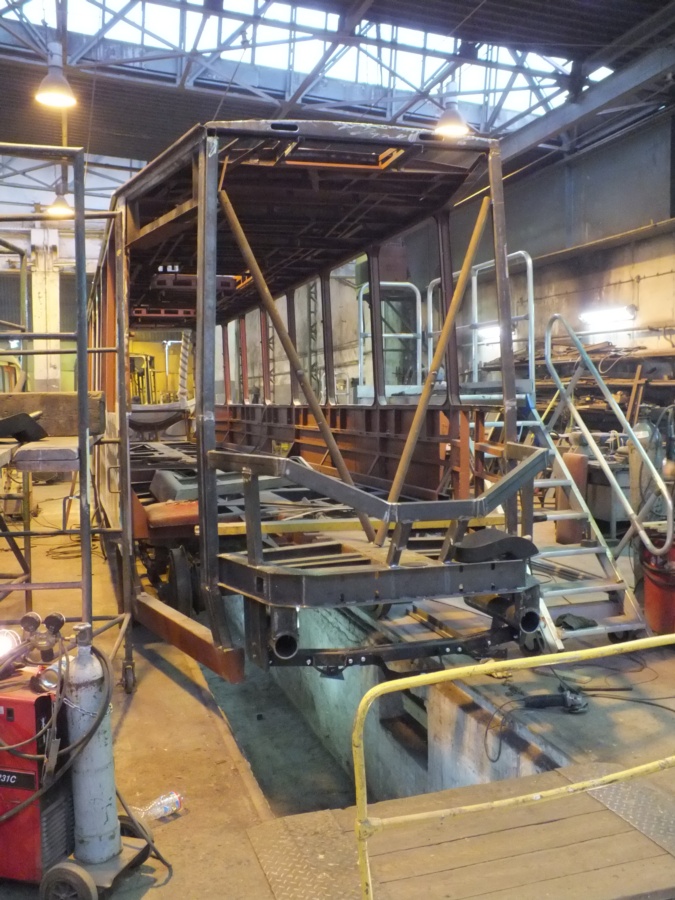

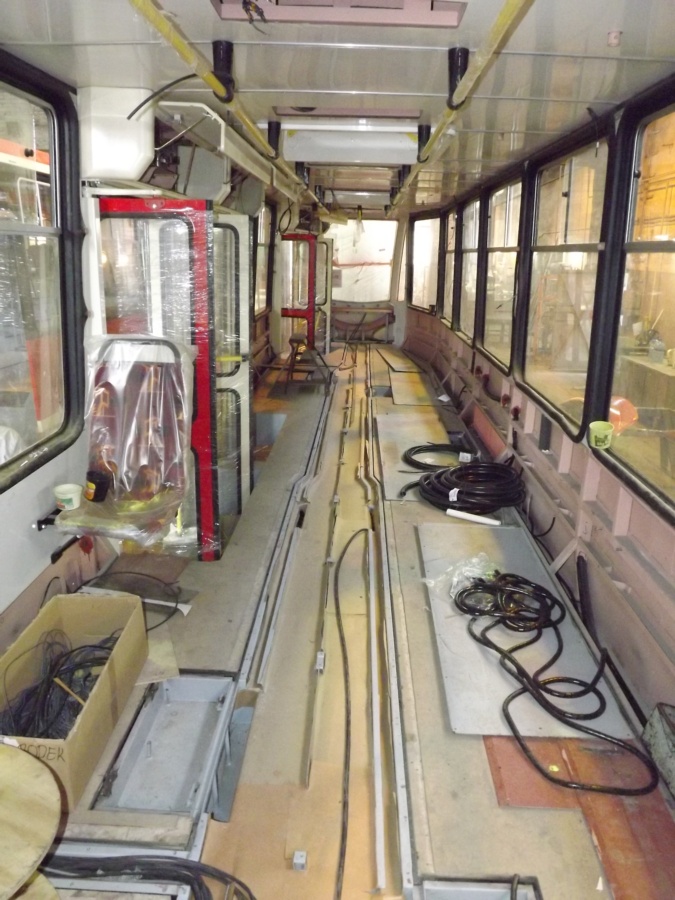

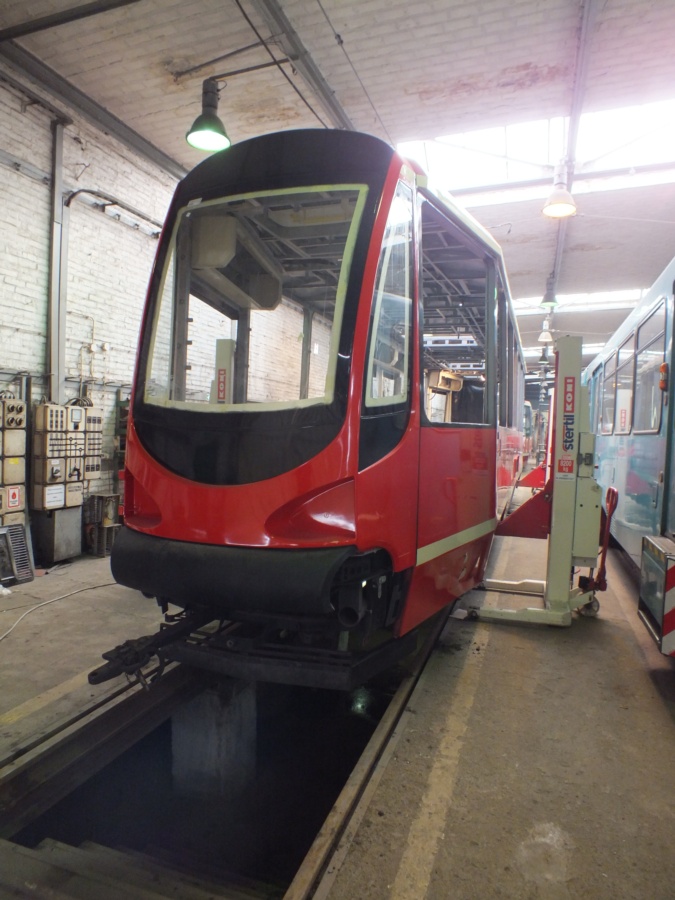

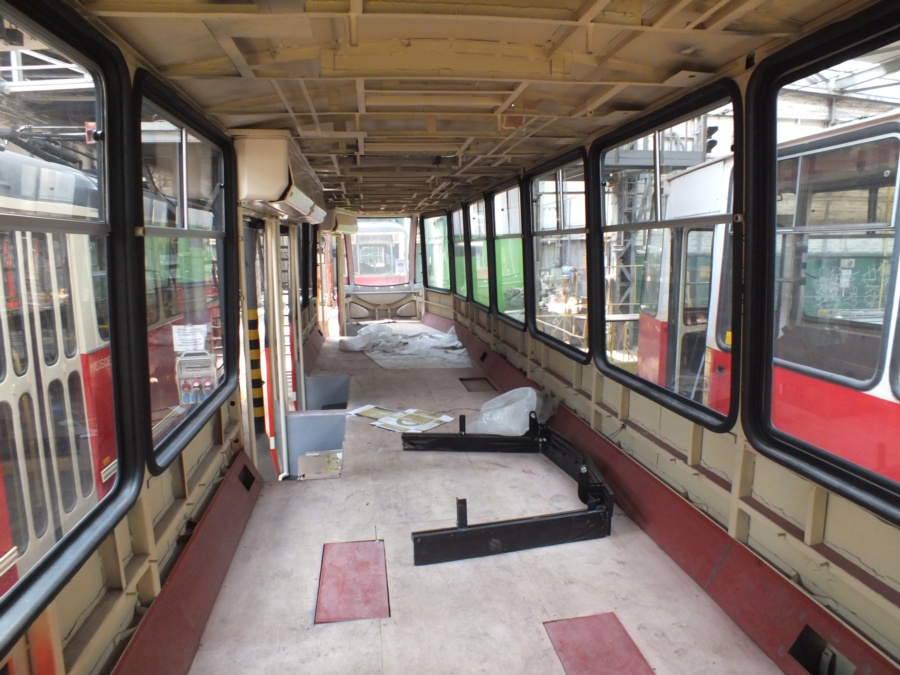

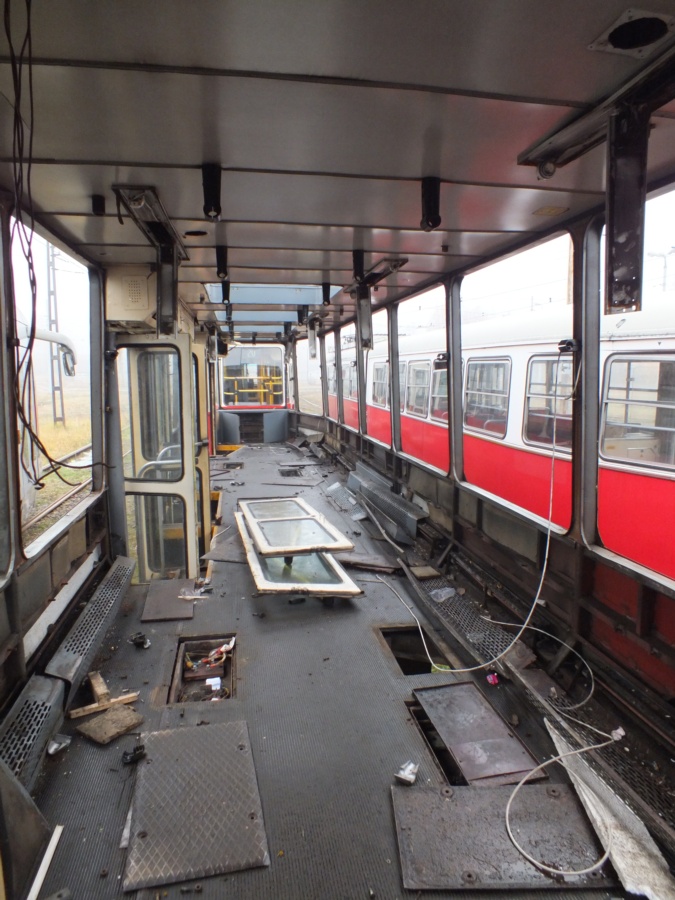

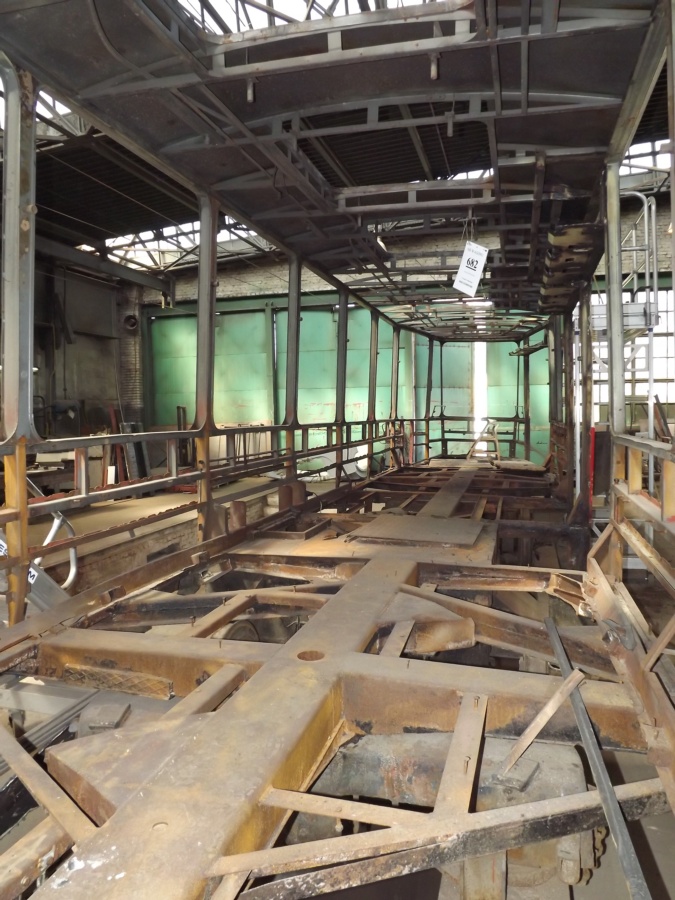

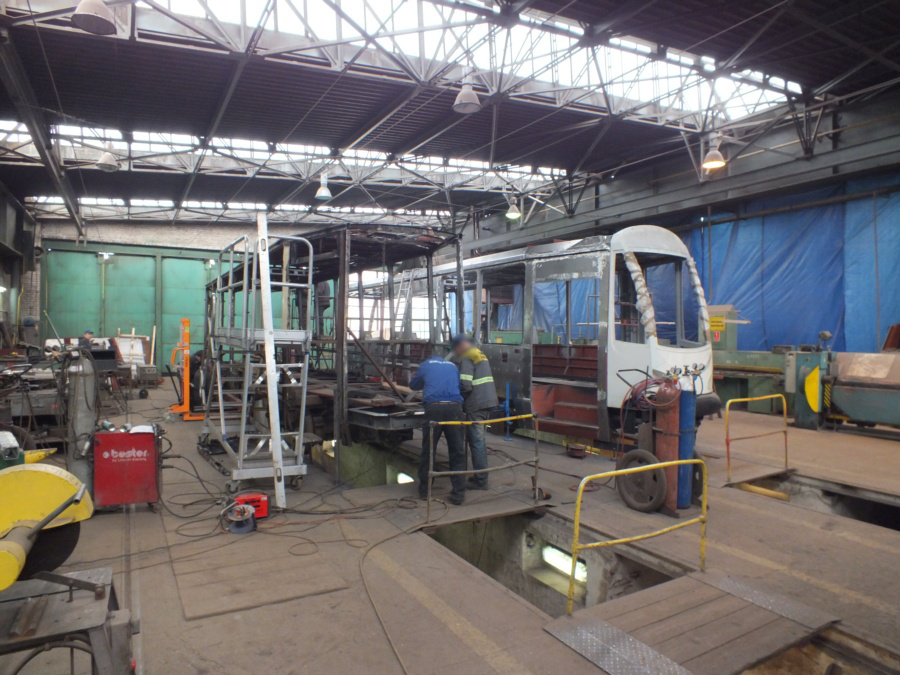

Do Zakładu Usług Remontowych trafiają pierwsze wagony do modernizacji. Pierwszym etapem jest demontaż wyposażenia wagonów oraz poszycia.
